Městys Plaňany
Tyršova 72
281 04 Plaňany
Městys Plaňany informuje občany o plánovaném postupu výkopových prací souvisejících s realizací nové infrastruktury v obci - optický kabel.

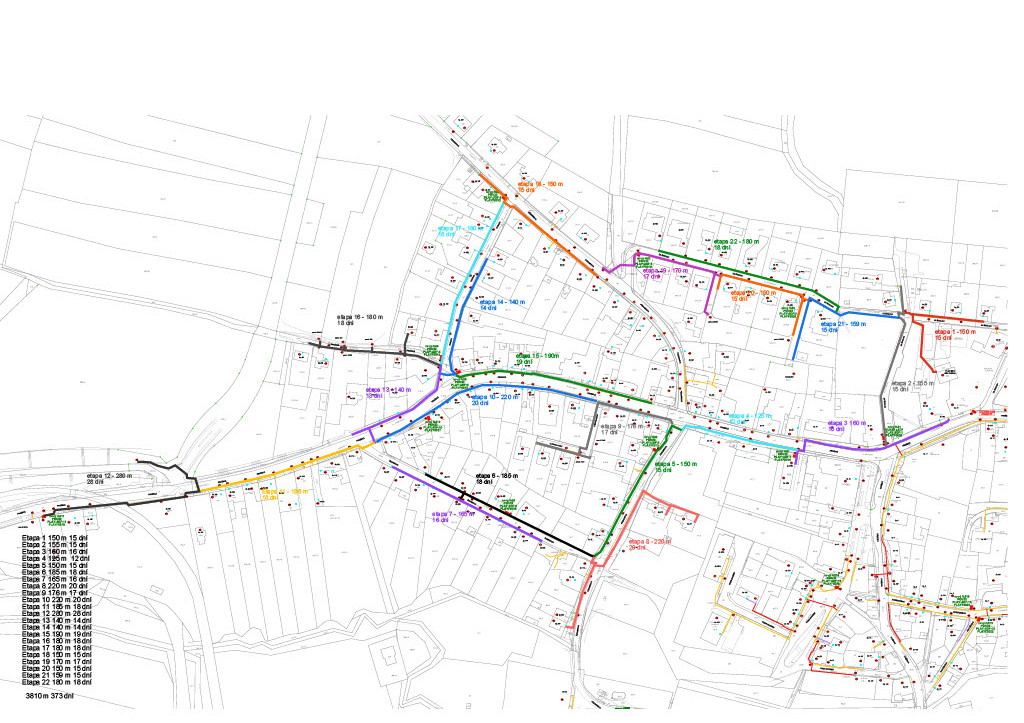

Práce budou probíhat postupně po jednotlivých etapách. Dle aktuální dohody budou zahájeny od konce trasy etapou č. 12 v ulici Pražská. Následně budou realizovány etapy 11, 10, 9, 6, 5 a 1.
Předpokládá se, že etapa č. 1 bude dokončena přibližně do 9. 7. 2026. Poté budou práce pokračovat dle dohody v prostoru kolem školy (etapy č. 2 a 21) - doba prázdnin
| Harnonogram prací Plaňany - PŘEDPOKLADANÝ | ||||
| etapa | délka | od | do | počet dní |
| 12 | 280 m | 01.04.2026 | 28.04.2026 | 28 dní |
| 11 | 185 m | 22.04.2026 | 09.05.2026 | 18 dní |
| 10 | 220 m | 06.05.2026 | 25.05.2026 | 20 dní |
| 9 | 176 m | 21.05.2206 | 06.06.2026 | 17 dní |
| 6 | 185 m | 01.06.2026 | 18.06.2026 | 18 dní |
| 5 | 150 m | 15.06.2026 | 30.06.2026 | 150 m |
| 1 | 150 m | 25.06.2026 | 09.007.2026 | 15 dní |
Přesný harmonogram dalších etap bude upřesňován podle skutečného průběhu prací.
V současné době je zpracováváno dopravně inženýrské opatření (DIO), které bude následně předloženo příslušným orgánům ke schválení.
Občané budou o jednotlivých omezeních v dopravě a průběhu prací průběžně informováni.
Informace, které by
Vás mohly zajímat
| Po | Út | St | Čt | Pá | So | Ne |
|---|---|---|---|---|---|---|
| 30 | 31 |
1
|
2
|
3 | 4 | 5 |
| 6 | 7 |
8
|
9
|
10 | 11 | 12 |
| 13 | 14 |
15
|
16
|
17 | 18 | 19 |
| 20 | 21 |
22
|
23 | 24 | 25 | 26 |
| 27 | 28 |
29
|
30
|
1 | 2 | 3 |
